笔者从事大屏显控系统集成多年,帮不少伙伴改过标书,也当过几次评标专家。有一个现象特别常见:很多集成商的技术方案写得洋洋洒洒上百页,参数响应也全勾了“满足”,可开标时技术分就是上不去。问题出在哪?不是你的产品不行,而是你没有按照评分标准的“得分点”来组织你的方案。

今天不讲大道理,直接教你怎么把评分标准拆解成“得分地图”,每一分都算得清清楚楚。

一、评分标准不是摆设,是你的“答题卡”

拿到招标文件,大多数人只看技术参数表,却忽略了后面的“评分标准”章节。其实,评分标准才是你技术方案的“答题卡”——它明确告诉你:做什么动作、提供什么材料、得多少分。

错误做法:把产品说明书复制一遍,然后祈祷评审给高分。

正确做法:对照评分标准,逐条写出“我做了什么、达到了什么指标、证据在哪里”。

举个例子,评分标准里有一条:

"系统兼容性与扩展性(0-4分):能够提供标准API接口,得1分;提供至少2个第三方系统对接案例,得2分;提供对接过程截图及验收报告,得1分。"

普通集成商会写:"本系统支持API对接,可对接多种第三方平台。"——只能得1分。

聪明的集成商会写:

"本系统提供标准RESTful API接口,附接口文档截图 → 得1分"

"已成功对接海康监控平台和华为视频会议平台,附合同关键页 → 得2分"

"附对接过程界面截图及用户验收报告 → 得1分"

总分4分拿满。

你看,同样的产品,不同的写法,分差就是3分。而技术分差3分,价格需要低5%-10%才能追平。

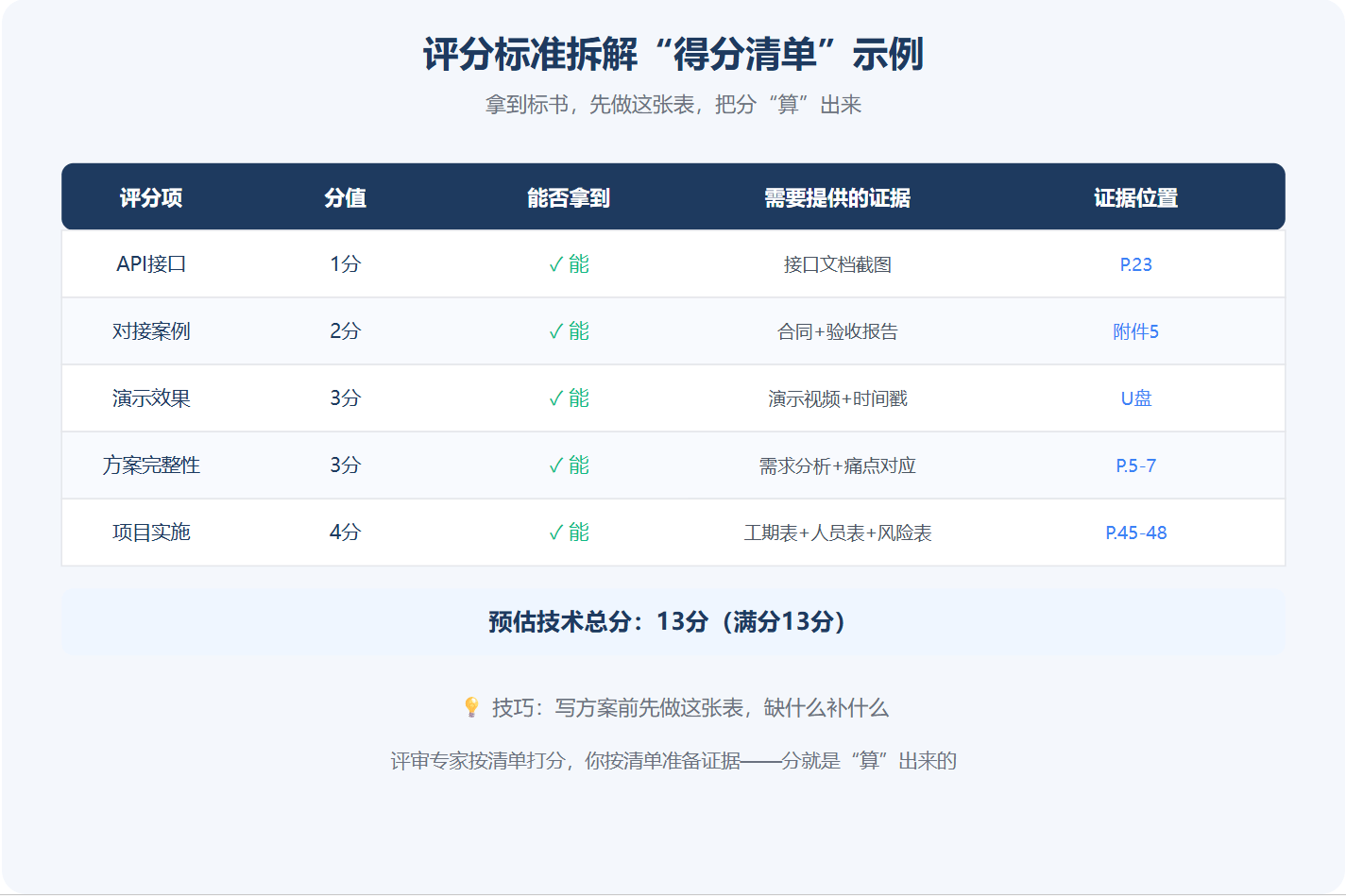

文章配图-1评分标准拆解

二、把评分标准拆成“得分清单”

拿到招标文件后,花半小时做一件事:把评分标准里所有带分值的条款摘出来,做成一张“得分清单”,格式如下:

文章配图-2

然后对照清单,检查每一项证据是否已经准备好。缺什么补什么。这样,你在写方案之前就已经知道"能拿多少分",而不是写完才知道。

实战技巧:在技术方案正文中,直接用小标题标注"评分项第X条响应",并在该段末尾加上"【得分依据:详见附件X/P.XX】"。评审翻到这里,马上就能找到证据,不用满标书翻。

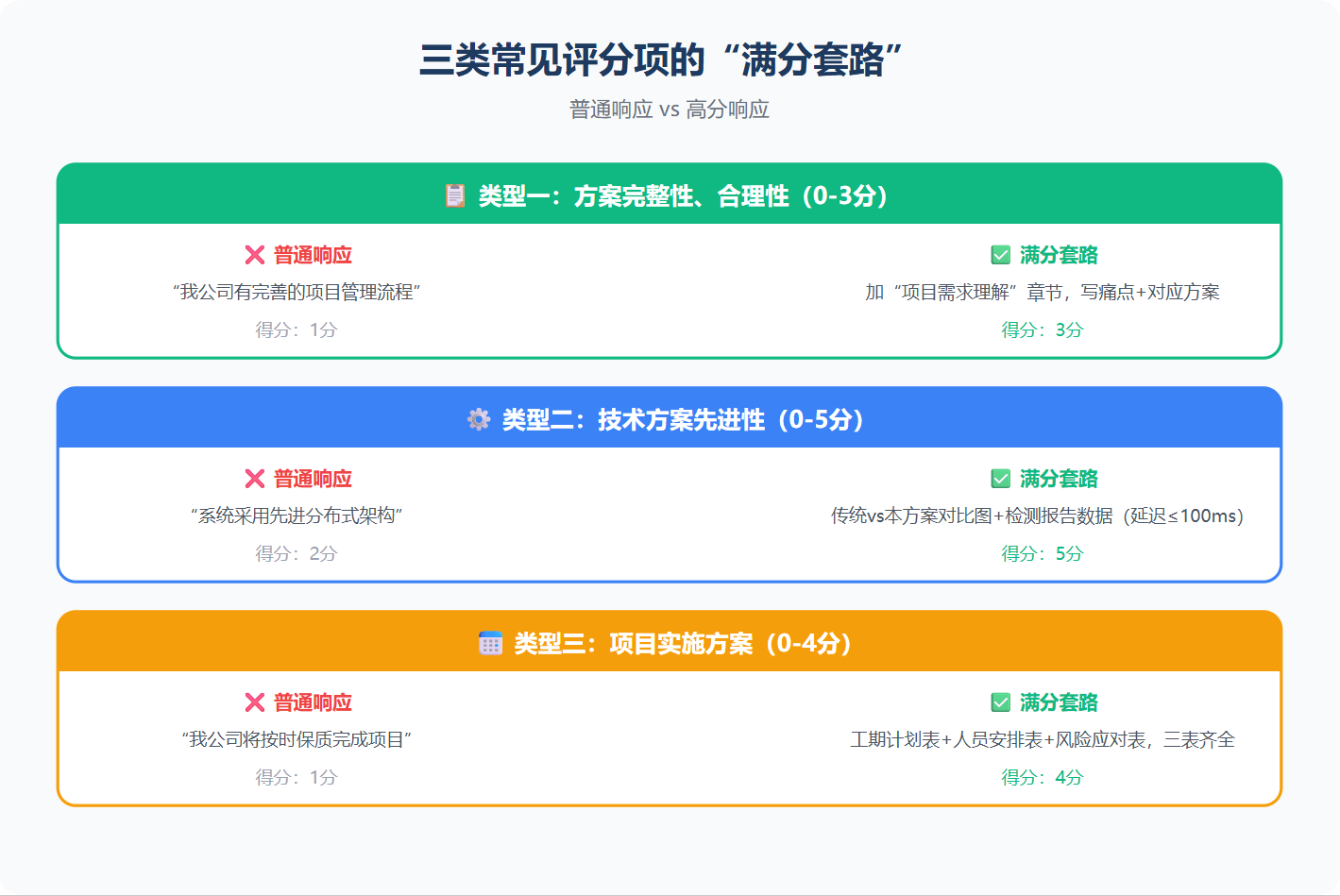

文章配图-3三种常见的评分项

三、三类常见评分项的"满分套路"

1. 类型一:"方案完整性、合理性"(0-3分)

2. 类型二:"技术方案先进性"(0-5分)

3. 类型三:"项目实施方案"(0-4分)

类型一详解

这类评分最虚,但最好拿分。评审看的不是你技术多牛,而是你"有没有认真分析项目"。

满分套路:在方案开头加一节"项目需求理解与痛点分析",写1-2页,内容包括:

本项目建设的核心目标(用招标文件原话)

使用场景描述(指挥中心/展厅/会议室,每天多少人用)

三个最需要解决的关键痛点(例如:信号切换慢、多屏联动难、内容安全无保障)

针对每个痛点,你的方案是如何解决的(一句话对应)

效果:评审觉得"这家公司认真读了标书",主观分直接给满。

类型二详解

这类评分最容易拉开差距。普通集成商只写"系统采用先进架构",但什么是"先进"?没有量化。

满分套路:用对比的方式展示先进性。例如:

"传统方案:采用矩阵+采集卡,线缆复杂,单点故障影响全局。"

"本方案:采用全IP化分布式架构,网线传输,采控分离,单节点故障不影响全局,新增屏幕即插即用。附系统架构对比图。"

同时,附上第三方检测报告中的关键数据(如切换延迟≤100ms、传输距离≥500米),用数字证明"先进"。

类型三详解

很多集成商只写"我公司有完善的项目管理流程",没有具体内容。

满分套路:提供三张表——

工期计划表:以天为单位,标注关键节点(设备到货、安装调试、试运行、验收)

人员安排表:项目经理、技术负责人、实施工程师的姓名、资质、在本项目中的职责

风险应对表:列出至少3个可能风险(如设备延迟到货、网络环境不达标)及应对措施

评审看到这些表,会觉得"这家公司管理规范,靠谱"。

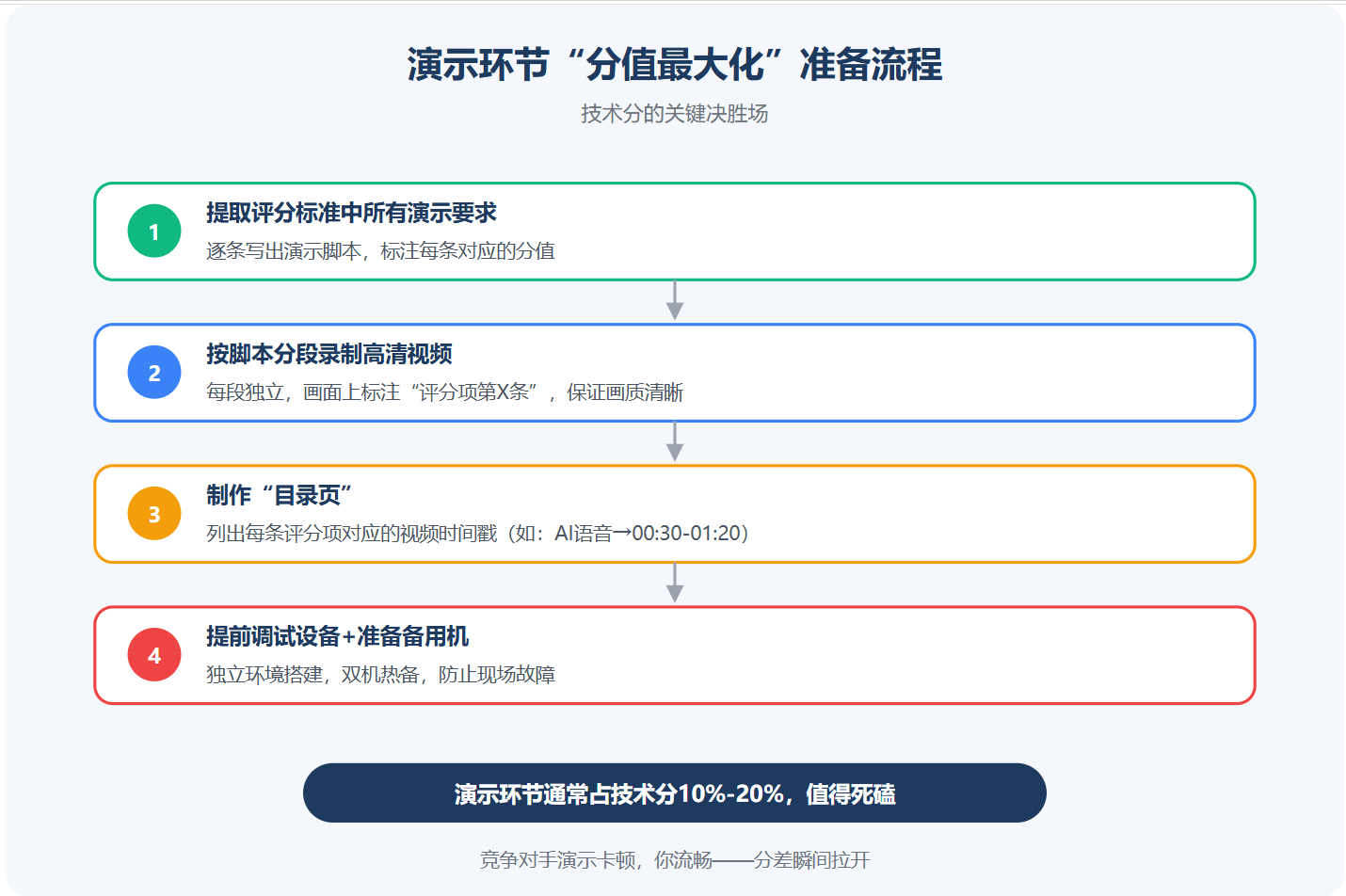

文章配图-4如何让演示环节分值最大化

四、演示环节的"分值最大化"技巧

如果招标文件要求现场演示或提供视频演示,千万不要随便录一段。演示环节通常占总技术分的10%-20%,而且是评审唯一能"眼见为实"的机会。

做法:

· 将评分标准中所有要求演示的内容,逐条写进演示脚本。

· 每一条演示,单独录制一个片段,并在画面上标注"评分项第X条"。

· 在视频开头加一个目录页,列出每条评分项对应的时间戳(例如:AI语音 → 00:30-01:20)。

· 如果允许现场演示,提前一天到场地调试设备,准备备用机。

案例:某次投标,竞争对手演示时临时切换信号卡顿了10秒,而我们提前演练过,全程流畅。仅这一项,我们就比对手多拿了3分,最终中标。

五、两个"低成本高回报"的证据准备

4. 证据一:用户评价函

5. 证据二:功能截图库

证据一详解

项目验收后,主动请用户写一份评价函,内容包含:"系统运行稳定,操作便捷,售后服务响应及时",盖上用户公章。下次投标时,这就是"同类项目用户满意度"的证明材料。

证据二详解

把系统所有核心功能的操作界面截图,按功能分类存档,截图要带时间戳(可用电脑右下角)。投标时,直接粘贴到对应参数响应旁边,比写一百句"支持"都管用。

六、避坑:不要为了得分而"虚假响应"

有些集成商为了拿分,编造案例、伪造截图、夸大参数。一旦被查出,不仅废标,还会被列入不良行为记录名单,影响后续所有投标。

合规原则:

· 所有证据必须真实可查

· 超出招标要求的性能,必须有检测报告支撑

· 案例合同必须真实,可提供原件备查

七、结语:把"技术分"算清楚,中标就不靠运气

大屏项目投标,技术分不是玄学,而是可以"算"出来的。你只需要:

· 把评分标准拆成得分清单

· 针对每一条准备对应的证据

· 用结构化的方式呈现给评审

当你把每一分都算清楚、落到实处,技术分自然比别人高。中标,也就成了大概率事件。

你在投标时还遇到过哪些"明明觉得写挺好,分数却不高"的情况?欢迎评论区交流。
